С чем закончили весну на стройплощадке ЛАЭС-2
Очередной оперативный штаб прошел в середине мая на строительной площадке второй Ленинградской АЭС.

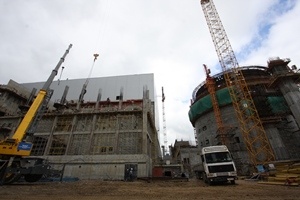

По состоянию на первую половину месяца, на здании реактора энергоблока №1 было выполнено бетонирование внутренней защитной оболочки (ВЗО) и наружной защитной оболочки (НЗО) до отметки +31,50; монтаж арматурно-облицовочного блока внутренней защитной оболочки был произведен с отметки +34,20 до отметки +44,60.
Также было завершено устройство ограждающих конструкций в здании турбины первого энергоблока, продолжается установка 4 сепараторов пароперегревателей и подогревателей высокого давления.
Читать дальше →

По состоянию на первую половину месяца, на здании реактора энергоблока №1 было выполнено бетонирование внутренней защитной оболочки (ВЗО) и наружной защитной оболочки (НЗО) до отметки +31,50; монтаж арматурно-облицовочного блока внутренней защитной оболочки был произведен с отметки +34,20 до отметки +44,60.
Также было завершено устройство ограждающих конструкций в здании турбины первого энергоблока, продолжается установка 4 сепараторов пароперегревателей и подогревателей высокого давления.
Читать дальше →
