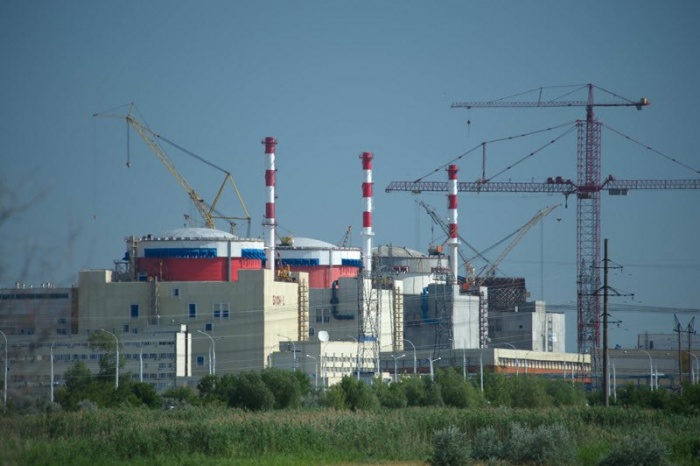

Ростовская АЭС готовится к физпуску третьего энергоблока

На третьем энергоблоке РоАЭС идет этап горячей обкатки реактора и оборудования первого и второго контуров. Успешное завершение операции будет означать полную готовность энергоблока к началу этапа физического пуска, т.е. загрузки в реактор тепловыделяющих сборок с ядерным топливом.

В рамках этого масштабного технологического процесса, важнейшего на этапе пуско-наладочных работ, представители подрядных организаций и эксплуатационный персонал станции проведут весь комплекс предпусковых испытаний. Будут опробованы системы защиты первого и второго контуров от превышения давления и проведены испытания работы главных циркуляционных насосов на горячих параметрах реакторной установки, проверены системы электропитания собственных нужд при режимах прерывания и полного обесточивания оборудования энергоблока. Кроме того, будет проведена комплексная проверка системы управления защитой реакторной установки.
