В машзале четвертого блока РоАЭС смонтировано более 80 % трубопроводов
3 фото

В турбинном отделении строящегося четвертого энергоблока Ростовской атомной станции специалисты смонтировали уже более 80 % трубопроводов. Общий вес всего оборудования составил порядка 2500 тонн.
На данный момент смонтировано всё теплообменное оборудование, в том числе и турбопитательные насосы, которые необходимы для подачи питательной воды второго контура в парогенераторы.
В машзале также полным ходом идет монтаж турбины и площадки обслуживания турбогенератора. Все работы по турбине завершатся к маю 2017 года, поскольку на этот месяц запланирована важнейшая операция – постановка турбины на валоповорот. К слову, в этом же году намечен пуск энергоблока.

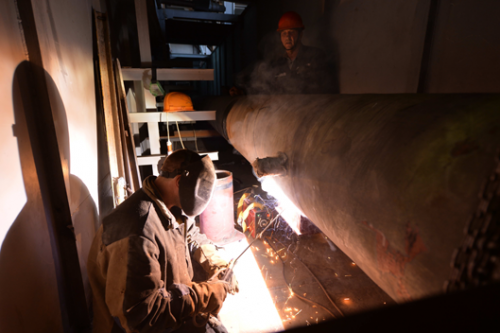

В реакторном отделении четвертого блока Ростовской АЭС почти завершены тепло-монтажные работы по сварке технологических трубопроводов системы аварийного охлаждения активной зоны реактора.
На данный момент смонтировано всё теплообменное оборудование, в том числе и турбопитательные насосы, которые необходимы для подачи питательной воды второго контура в парогенераторы.
В машзале также полным ходом идет монтаж турбины и площадки обслуживания турбогенератора. Все работы по турбине завершатся к маю 2017 года, поскольку на этот месяц запланирована важнейшая операция – постановка турбины на валоповорот. К слову, в этом же году намечен пуск энергоблока.
В реакторном отделении четвертого блока Ростовской АЭС почти завершены тепло-монтажные работы по сварке технологических трубопроводов системы аварийного охлаждения активной зоны реактора.
