На строительстве Белорусской АЭС смонтировано 60 % арматуры и уложен 51 % бетона

Об этом 23 марта сообщил заместитель гендиректора, начальник управления капитального строительства БелАЭС Андрей Баркун на конференции по строительству атомной станции, передает корреспондент БЕЛТА.

С начала строительства до марта 2016 года смонтировано 94,6 тыс. тонн арматуры (60 % от общего объема) и уложено 605,4 тыс. м3 бетона (51 %). На площадке в Островце работают 15 общестроительных организаций, общая численность строительно-монтажного персонала составляет 4600 человек.

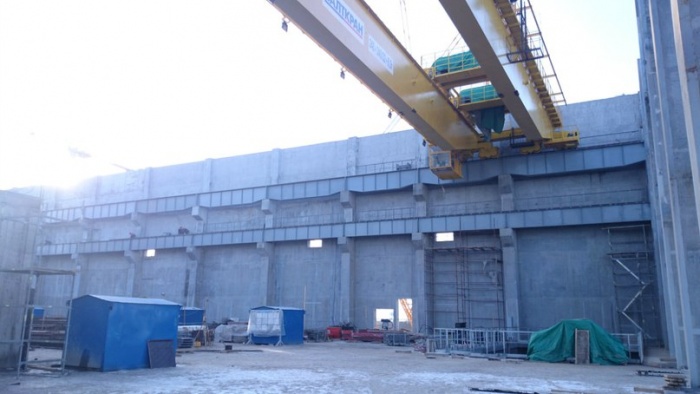

Сейчас внутренняя защитная оболочка реактора первого энергоблока находится на отметке 44 м, внешняя – 35,7 м. Ведется укрупнительная сборка купола реактора, его будут монтировать с помощью крана грузоподъемностью 1 350 т. Что касается второго энергоблока, то внутренняя и внешние защитные оболочки достигли отметки 22 м.
Кроме того, продолжается строительство вспомогательных объектов и комплекса сооружений по выдаче мощности с атомной станции.
