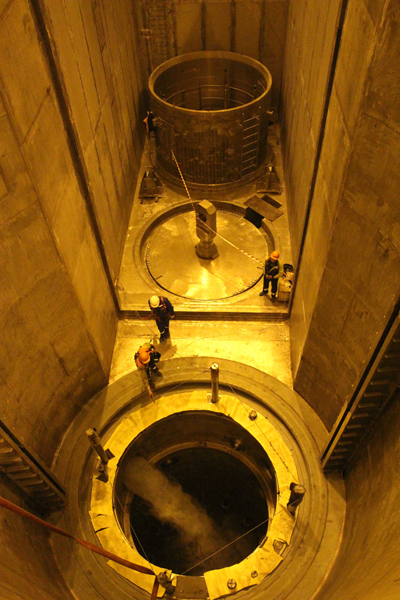

На строящемся первом энергоблоке ЛАЭС завершился первый этап пролива технологических систем на открытый реактор

Первый этап пролива технологических систем на открытый реактор первого строящегося блока ЛАЭС
На строящемся первом энергоблоке Ленинградской АЭС завершился первый (пассивный) этап операции по проливу технологических систем на открытый реактор: проведен пролив трубопроводов от компенсатора давления и четырех гидроёмкостей системы аварийного охлаждения активной зоны до реактора.

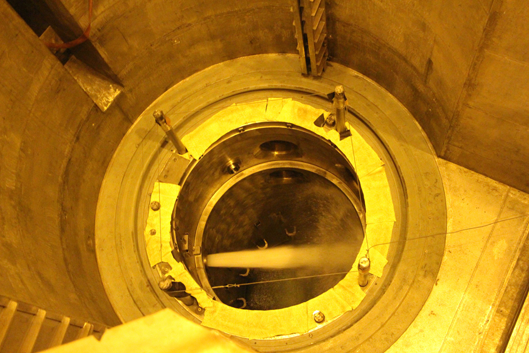

Оборудование предварительно заполнили химически обессоленной водой штатными насосами вспомогательных систем, затем в ёмкостях САОЗ сжатым воздухом подняли давление до 3 кгс. После открытия задвижек на сливе с гидроёмкостей САОЗ вода под напором начала поступать в корпус реактора, очищая аварийные трубопроводы. Пролив дыхательного трубопровода компенсатора давления осуществлялся самотёком.

Все переключения производились по пошаговым процедурам дистанционно с блочного пункта управления начальником смены реакторного цеха под контролем начальника смены блока. Там же специалисты отслеживали необходимые технологические параметры: давление и уровни в емкостях. Организовывал работы по программе персонал наладочной организации, они же контролировали ход процесса как на БПУ, так и непосредственно на месте, в центральном зале.

Пролив на открытый реактор – важный этап на пути ввода АЭС в эксплуатацию. Он проводится с целью проверки проходимости трубопроводов, соединяющих оборудование первого контура, отсутствия в них посторонних предметов, а также для их послемонтажной очистки от возможных механических примесей (песок, окалины).

В ходе проведения пролива были взяты и направлены на анализ в химическую лабораторию Ленинградской АЭС пробы воды, поступавшей из трубопроводов в корпус реактора. После получения результатов анализа можно будет судить о соответствии качества промывочной воды трубопроводов  систем безопасности требованиям программы по показателю «прозрачность» и отсутствию в ней механических примесей.

В ближайшее время начнется второй (активный) этап пролива, в процессе которого  будут опробованы 12 аварийных насосов и два насоса системы подпитки и борного регулирования, промыты петли главного циркуляционного трубопровода (ГЦТ) и линии связи ГЦТ с аварийными системами, проверена работа этих систем. Полностью завершить пролив технологических систем на открытый реактор планируется до конца текущего месяца.
