На площадке Курской АЭС-2 строители приступили к армированию перекрытий здания турбины энергоблока №1


На площадке сооружения станции замещения Курская АЭС-2 начата важная технологическая операция — армирование перекрытий здания турбины первого энергоблока. В проектное положение установлены уже 8 из 30-ти колонн первого яруса на отметке «0». Работы выполняет подрядная организация АО «Концерн Титан-2».

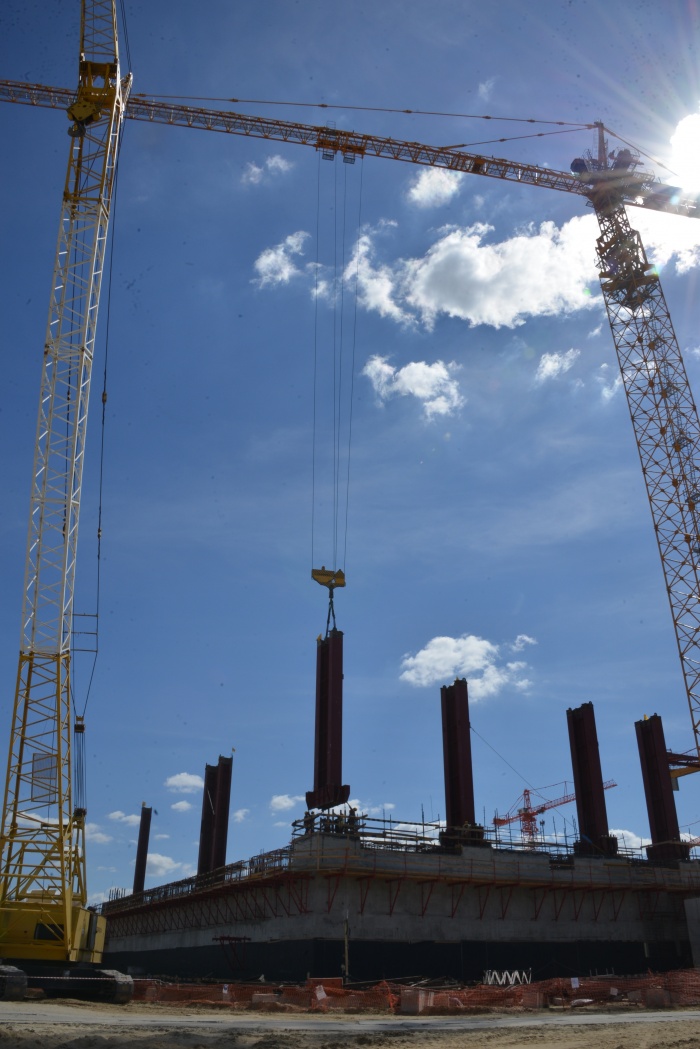

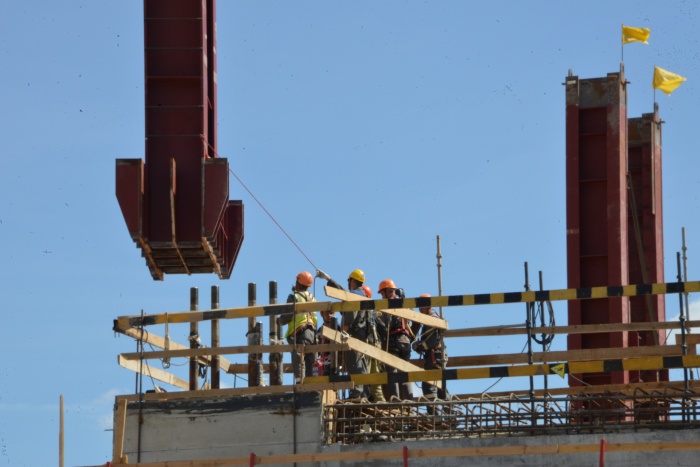

26 июня 2019 года установлена одна из тяжелых колонн в угол здания. Ее вес составляет 21 тонну, длина порядка 10 метров. Подготовку основания и монтаж самой колонны выполняет специальное звено монтажников.

«По плану мы должны закончить первый этап на отметке «0» до 14 сентября текущего года. Затем приступим к монтажу второго яруса до отметки «+43» метра. Колонны второго яруса высотой 30 метров  будут монтироваться так же в один подъем», – поясняет руководитель обособленного подразделения предприятия «Концерн «Титан-2» Павел Иваськов.

Колонны образуют ребра жесткости каркаса здания турбины. Они обвязываются связями, на них монтируются сэндвич-панели – формируется тепловой контур здания. Перед строителями стоит задача до конца года полностью сделать каркас здания турбины энергоблока №1 и начать сооружение фундаментной плиты здания турбины энергоблока №2.

«У нас все задачи важные, но есть первоочередные. Например, сооружение фундаментных плит реакторного и вспомогательного зданий второго энергоблока, а также устройство перекрытий гермозоны первого энергоблока. Завершение этих конструктивов позволит нам двигаться дальше, обеспечит возможность разворота работ по устройству стен и перекрытий», — подчеркивает начальник управления капитального строительства Курской АЭС-2 Алексей Булдыгин.

Сооружение энергоблоков Курской АЭС-2 идет в графике. Качеству выполнения работ и охране труда уделяется особое внимание.
