Строительство береговых гидротехнических сооружений ПАТЭС идет по плану

В связи информацией, распространяемой в ряде СМИ, о якобы застрявших во льдах Чукотки в районе Певека судах со стройматериалами для ПАТЭС, следует прояснить следующее: сложная ледовая обстановка никак не повлияла на ход сооружения строительства береговых гидротехнических сооружений.

Ещё до возникновения сложной ледовой обстановки сухогрузы доставили на объект запас материалов общим весом порядка 8900 тонн для обеспечения безостановочного выполнения строительно-монтажных работ до середины года.

Лишь после полной разгрузки и выхода в обратный рейс, 16 января, судна вынужденно остановились в 50 км от порта Певек из-за возникшей преграды – мощного льда толщиной свыше метра и торосов высотой до 2,5 метров.

Напомню, что теплоходы «Иоганн Махмасталь» и «Синегорье» в сопровождении ледоколов «Адмирал Макаров» и «Капитан Драницын» доставили 7 января в Певек по Северному морскому пути из Архангельска груз «Трест Запсибгидрострой» для строительства гидротехнических сооружений плавучей АТЭС.

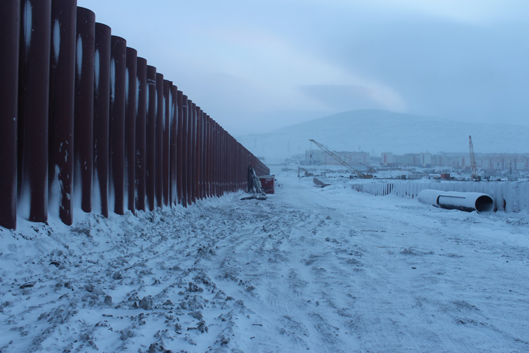

На данный момент «Трест Запсибгидрострой» уже выполнил комплекс работ по устройству свайного основания берегоукрепления на 100%, подходной дамбы для размещения ПАТЭС на 92% и устройство свайного основания соединительного участка на 15%.

Караван стал последним в навигации 2016 года. Сезонного межнавигационного перерыва в работах на объекте не будет. Следующая поставка необходимого груза – материалов для строительства мола-причала – будет осуществлена в Певек строго в соответствии с графиком строительства в навигацию текущего года – в июле-августе.
